Шаг 1. Выберите в поле «Проект контракта» способ формирования и заключения контракта:

▶️В структурированном виде – цифровой контракт со структурированными данными;



▶️ В форме прикрепленного файла – «как раньше»;

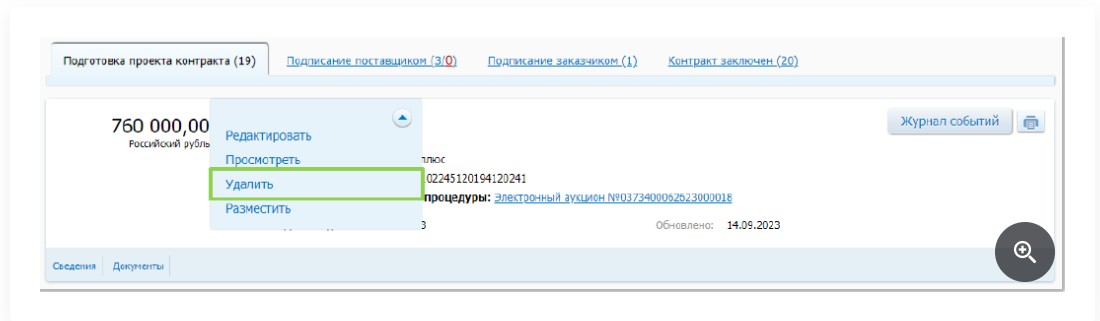

▶️ Если вы сформировали проект цифрового контракта, но еще не подписали и не направили участнику закупки, то вы можете изменить способ формирования контракта только после удаления этого проекта и создания нового;

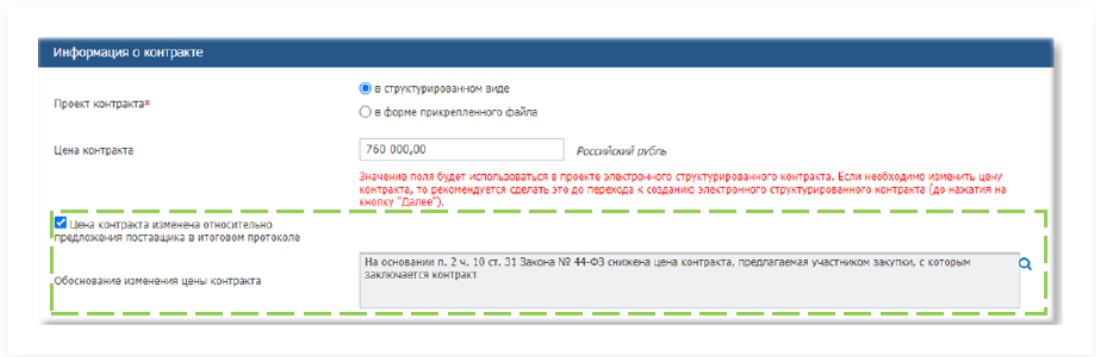

▶️ При необходимости изменения цены контракта относительно предложения участника закупки в итоговом протоколе отразите это на вкладке «Карточка контракта». Для этого установите галочку и выберите обоснование. Смотрите пример ниже;

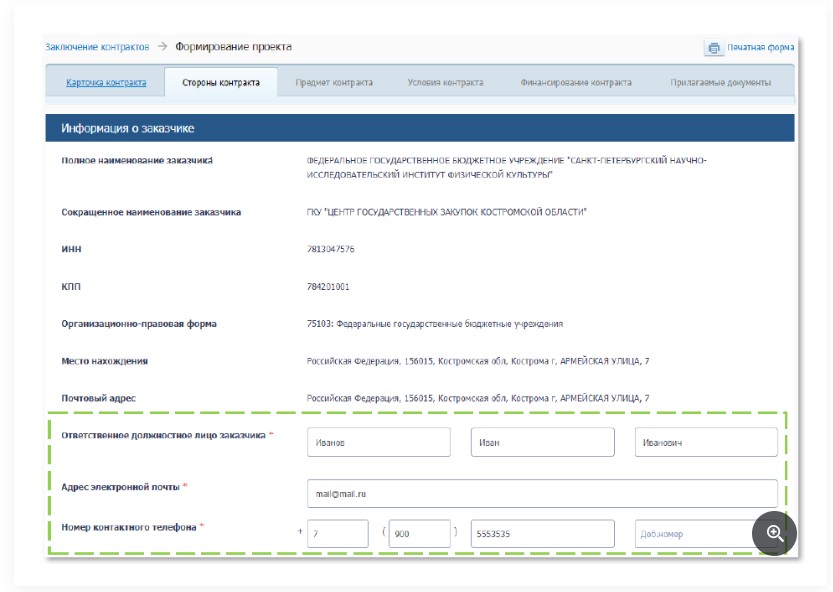

Шаг 2. Внесите недостающие сведения во вкладке «Стороны контракта»:

Вы можете редактировать только контактные сведения. Например, ФИО должностного лица заказчика, адрес электронной почты и др. Нельзя править сведения, которые автоматически подтягиваются из извещения. На рисунке ниже наглядно показали, что можно редактировать.

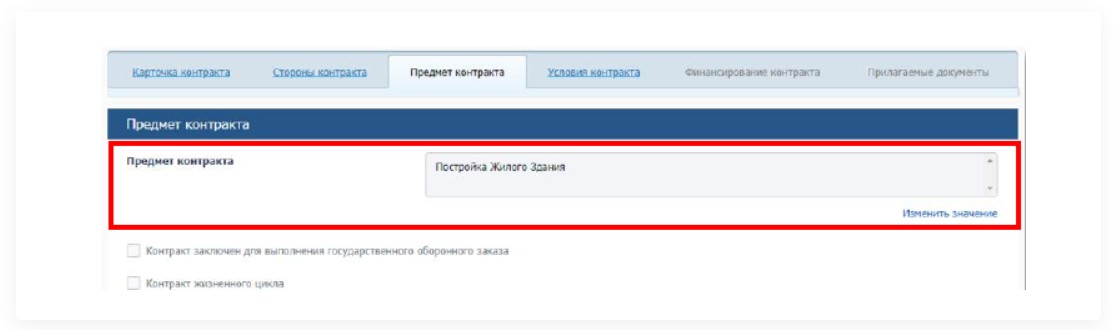

Шаг 3. Внесите в текстовое окно сведения о предмете контракта:

▶️ Обратите внимание, что, по общему правилу, не допускается изменение предмета контракта. Такая возможность может быть предоставлена исключительно при наличии обоснования посредством обращения в службу технической
поддержки ЕИС;

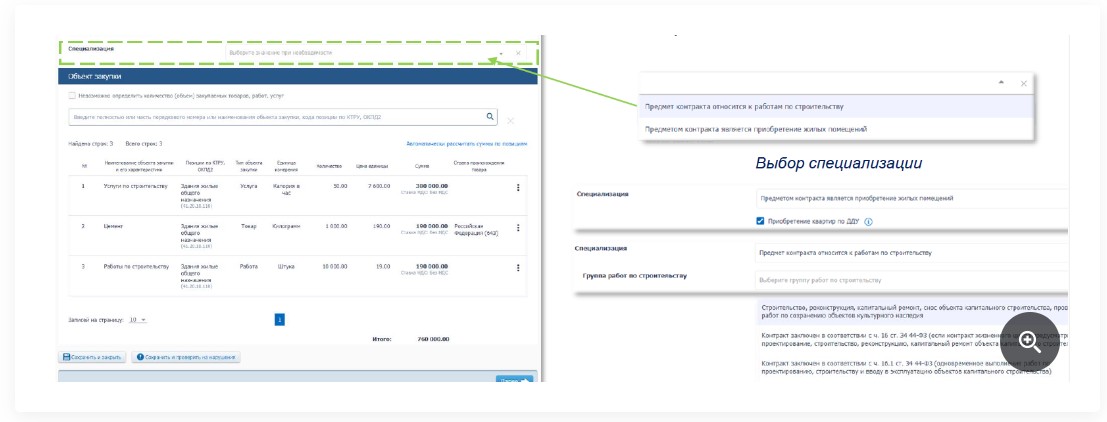

▶️ Укажите специализацию из выпадающего списка.;

▶️ В блоке «Объект закупки» предусмотрен автоматический расчет значений сумм по каждой позиции на основании предложения участника закупки в пропорции, указанной в извещении (приглашении);

▶️ Для этого подтвердите автоматический расчет сумм по позициям;

Чтобы более подробно узнать про работу с электронным ТЗ и контрактом по новым правилам, рекомендуем вам пройти наш экспресс-курс

Другие уроки по изменениям 2024 года

Как составить ТЗ в структурированном виде в ЕИС

Как сформировать распоряжения на совершение казначейских платежей

Новации ГИС ЕИС версии 14.0 и новые функциональные возможности
